DOC-1: Plano (J.A.)

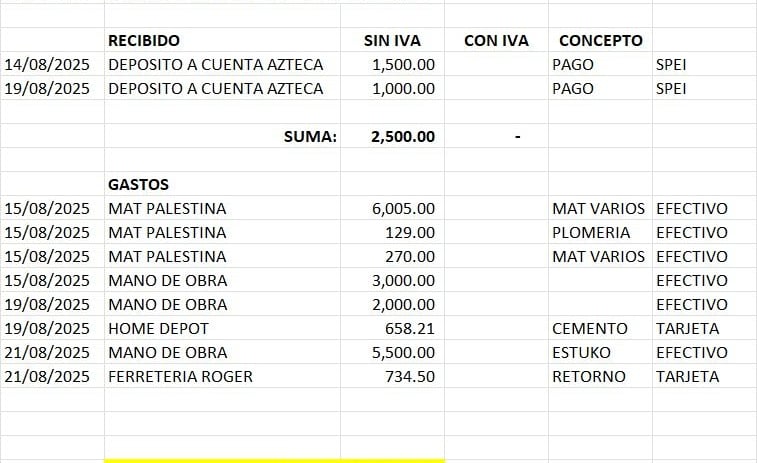

DOC-2: Presupuesto (J.A.)

Oficio: CA-CON-2025-04 | Enviado: 04-Oct-2025 | M.A. - Ignorado al no dar fecha de resolución
Potencial daño estructural en caseta en caso de instalar tinaco sin el debido peritaje. (Incluye 2 propuestas de solución)

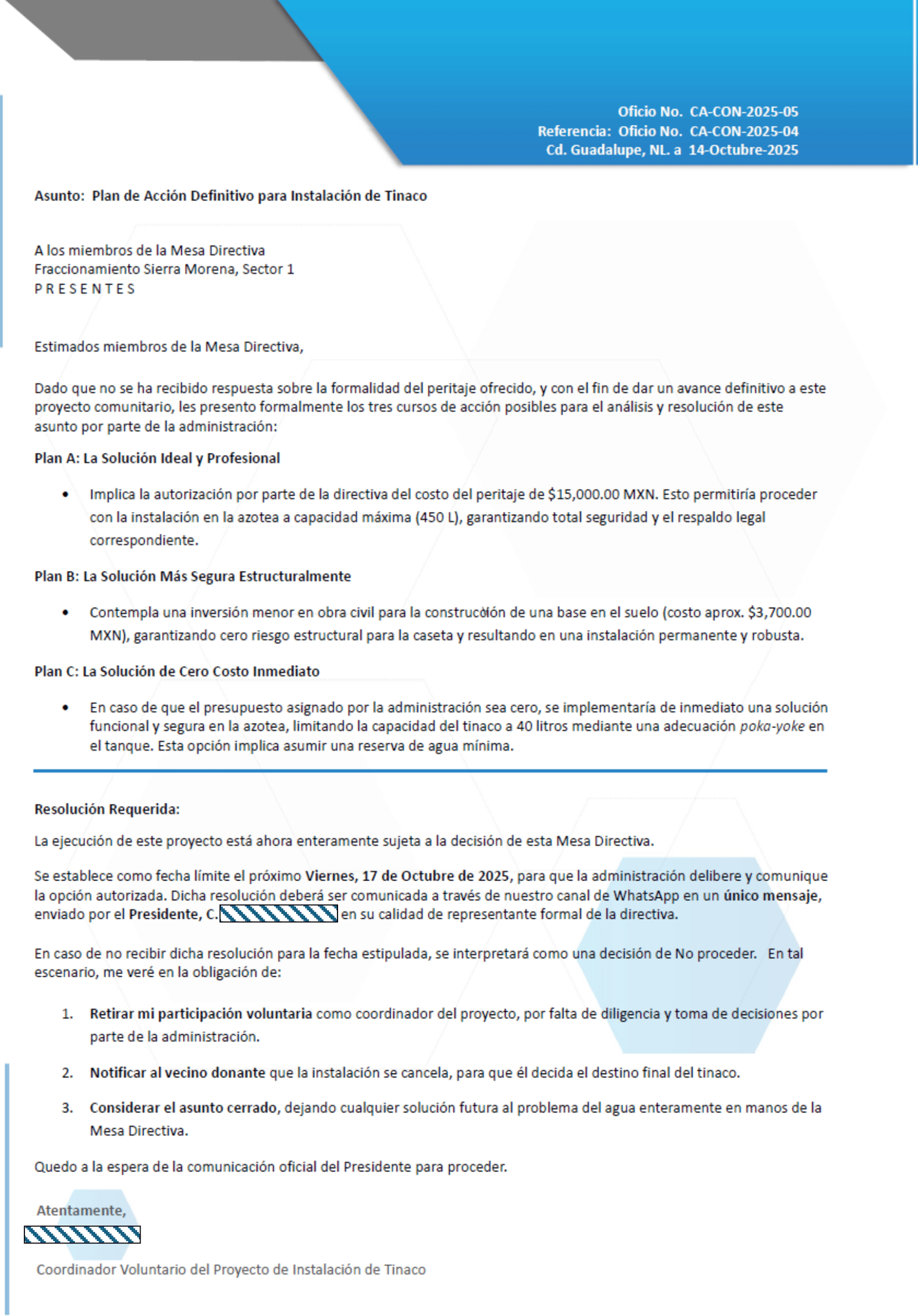

Oficio: CA-CON-2025-05 | Enviado: 14-Oct-2025 | M.A. - Ignorado al no dar fecha de resolución
Plan de Acción Definitivo para Instalación de Tinaco (Incluye 3 propuestas de solución)
Circulares y Oficios

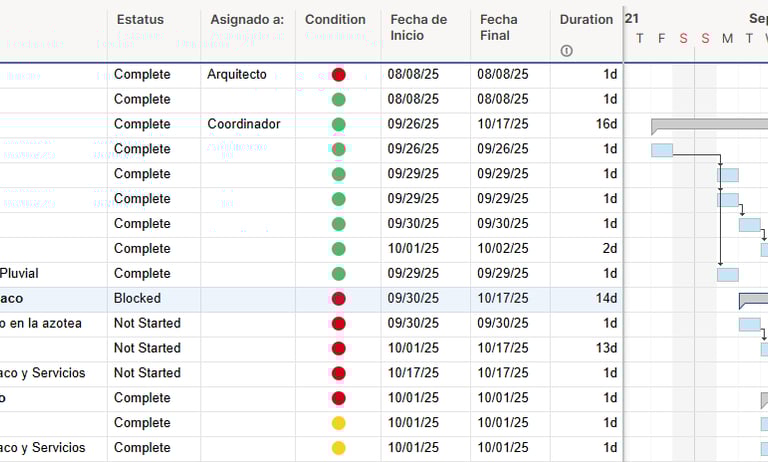

GRA-1: Plan de Trabajo - Gantt (M.A.)
Actualización: 16-Oct-2025

Oficio: CA-CON-2025-06 | Enviado: 17-Oct-2025 | M.A. - Aceptado
Cancelación de la Participación del Coordinador Voluntario en el sub-proyecto de instalación del Tinaco
General

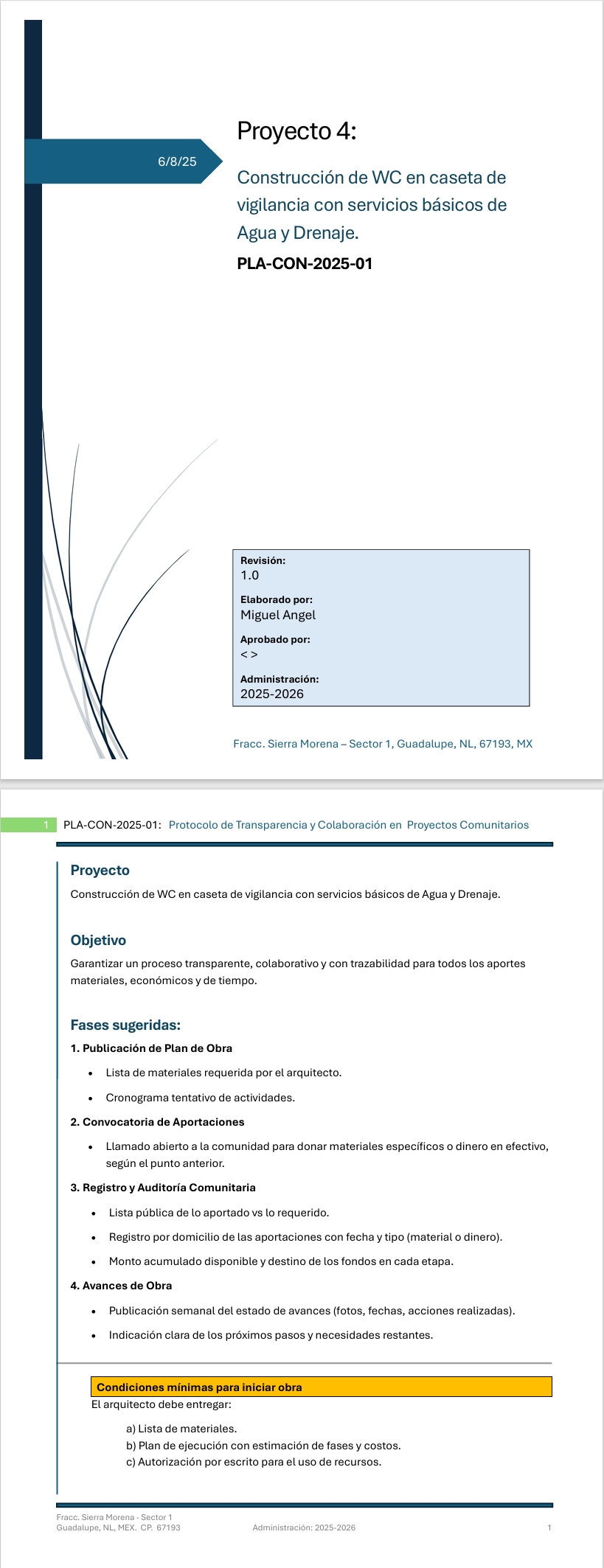

Carta: PLA-CON-2025-01 | Enviado: 06-Ago-2025 | M.A. - Ignorado
Propuesta de Plan de Trabajo basado en la Transparencia mínima necesaria (desde el inicio de la obra)

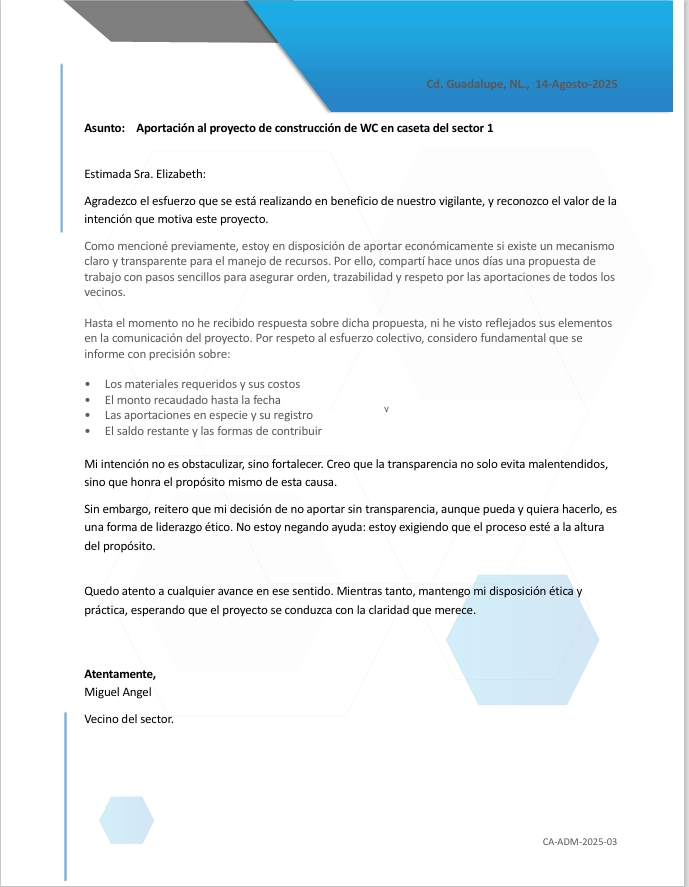

Carta: CA-ADM-2025-03 | Enviado: 14-Ago-2025 | M.A. - Ignorado
Mi Postura de No aportar ningún recurso (dinero, material) al No haber Transparencia en su manejo.
